До начала нового отопительного сезона в Рыбнице осталось порядка трех месяцев, поэтому сейчас у теплоэнергетиков самая горячая пора. МГУП «Тирастеплоэнерго» ведёт масштабные работы по обновлению сетей. Несмотря на то, что в городе стоит изнывающая жара, тепловики активно готовятся к новому отопительному сезону: строятся новые сети, ремонтируются изношенные.
Об основных этапах подготовки к новому отопительному сезону и объёмах работ в рамках Адресной программы капитального ремонта внутридомовой инженерной системы теплоснабжения и горячего водоснабжения рассказал начальник службы диспетчерского управления режима и наладки Рыбницкого участка по эксплуатации котельных и тепловых сетей МГУП «Тирастеплоэнерго» Александр Пилецкий.
Так, плановые отключения горячего водоснабжения проведены в период с 27 мая по 10 июня, когда была прекращена подача горячего водоснабжения жилым домам и нежилым объектам Рыбницы, за исключением микрорайона ул. Степная – Заречная. Что касается этого микрорайона, здесь подача ГВС была прекращена с 17 по 28 июня.
«При проведении гидравлических испытаний на сетях теплоснабжения Рыбницкого участка по эксплуатации котельных и тепловых сетей МГУП «Тирастеплоэнерго» в период с 27 мая по 28 июня выявлено 16 порывов на сетях теплоснабжения, из них 9 произошло на внутриквартальных сетях и 7 – на магистральных. По состоянию на 15 июля все порывы на сетях теплоснабжения устранены», – констатировал Александр Юрьевич.
На сегодняшний день в рамках реализации работ по Адресной программе капитального ремонта внутридомовой инженерной системы теплоснабжения и горячего водоснабжения выполнены работы по замене внутридомовых инженерных сетей ГВС в подвальном помещении жилого дома №43 на ул. Юбилейной. Всего же предстоит заменить сети отопления и горячего водоснабжения на технических этажах жилых домов №33 и №35 на ул. Вальченко. В жилом доме на ул. Кирова, 101 в подвальном и чердачном помещениях заменят сети отопления. В жилом доме на ул. Титова, 38 будут заменены сети отопления в подвальном помещении. В жилом доме на ул. Победы, 18 заменят сети горячего водоснабжения в подвальном помещении. Всё это в конечном итоге позволит улучшить качество предоставляемых населению услуг.

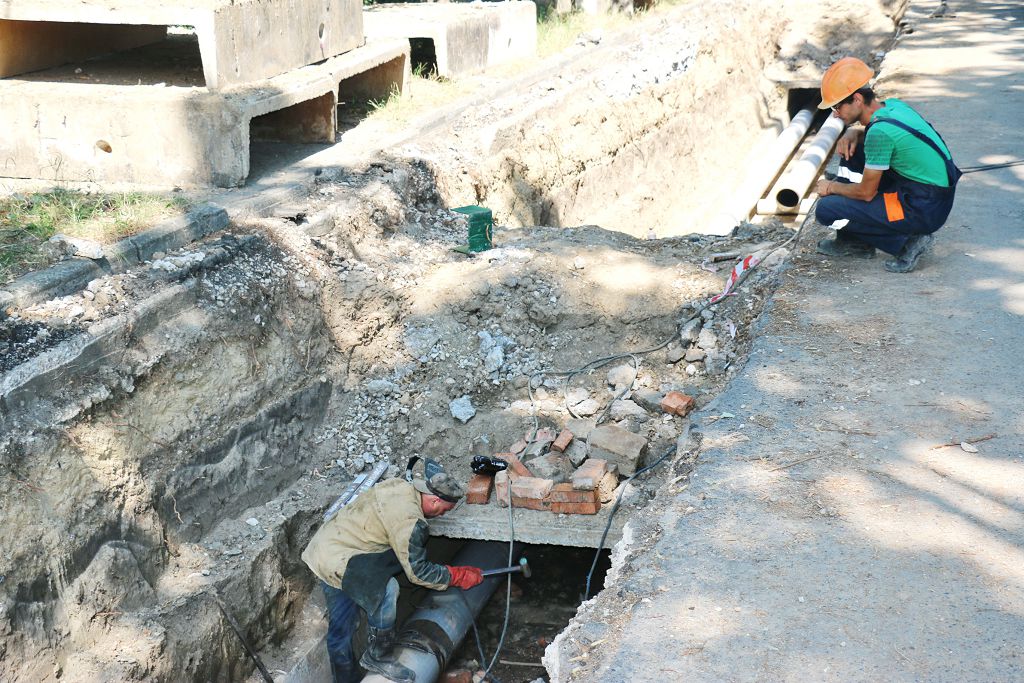

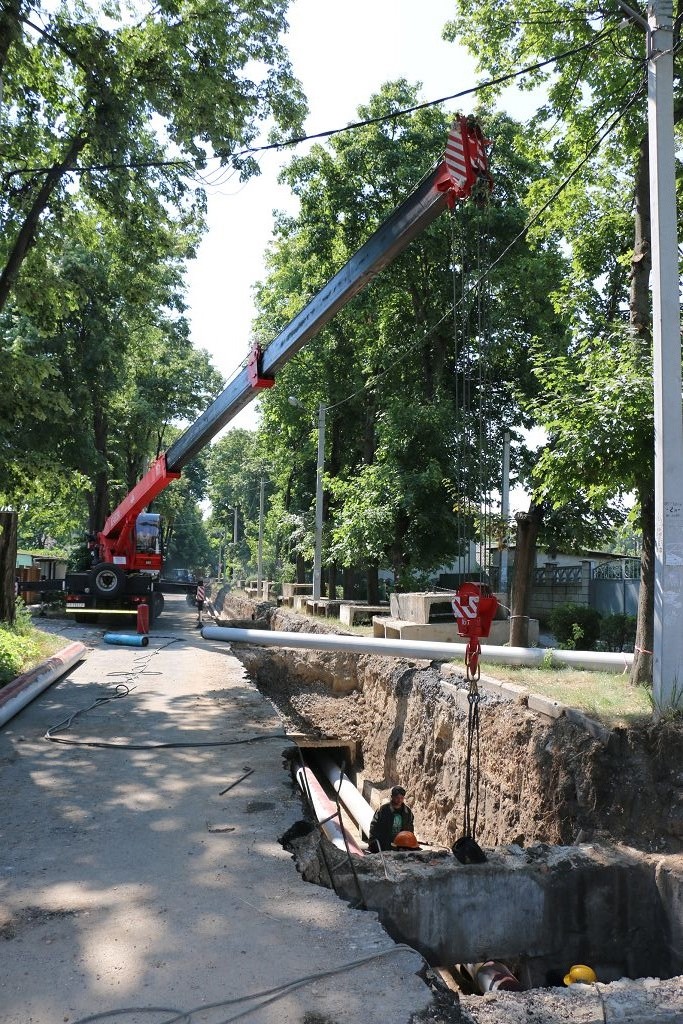

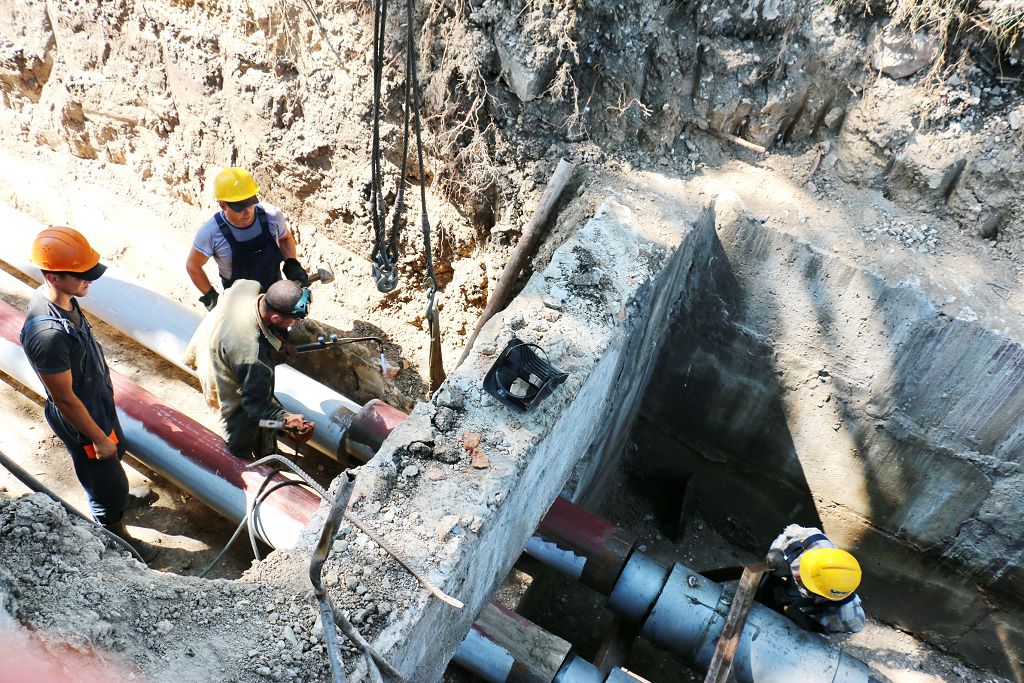

Масштабные работы в рамках реализации Инвестиционной программы МГУП «Тирастеплоэнерго» на 2024 год ведутся на участке городской магистральной тепловой сети на ул. Ленина (от перекрестка ул. Ленина – ул. Комсомольская до перекрестка ул. Ленина – ул. Маяковского). Капитальный ремонт здесь выполняется с 18 июня. Заменить предстоит около 897 метров магистрального трубопровода.

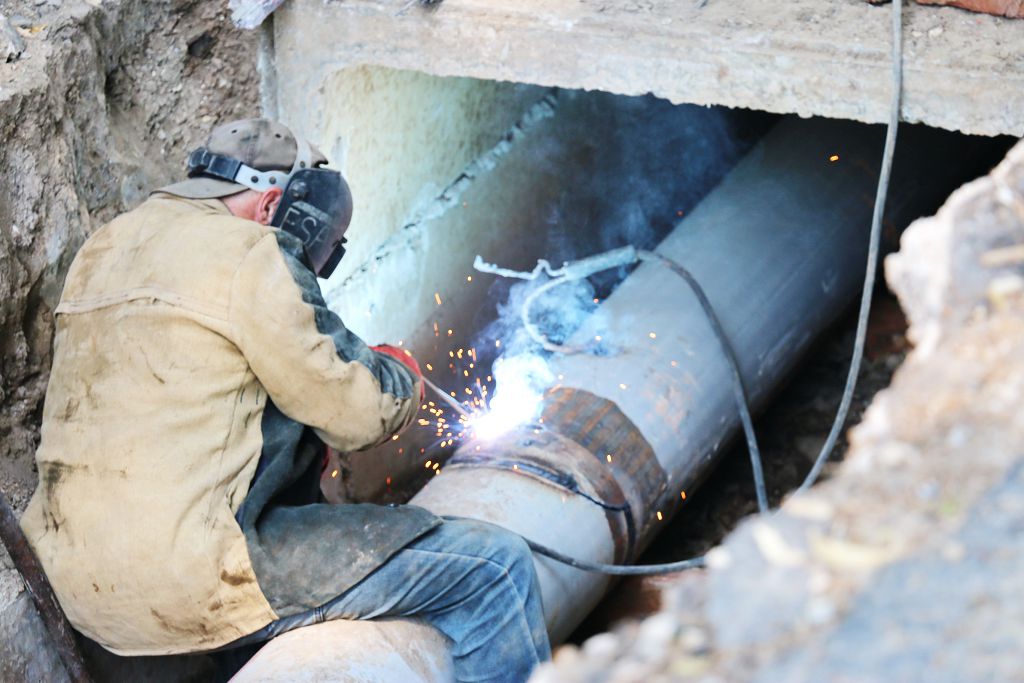

Надо сказать, что специалисты предприятия в невероятно сложных погодных условиях в связи с жарой ежедневно прикладывают все усилия, чтобы качественно и оперативно выполнить капитальный ремонт магистральной тепловой сети. В связи с проведением работ на данном участке дороги частично перекрыто движение автотранспорта. А потребителям в свою очередь надо потерпеть временные неудобства, связанные с отключением горячего водоснабжения.
